Iberdrola 德國 Baltic Eagle 風場水下基礎安裝工程展開 宣布投入台灣第三階段區塊開發! By 郭品琤

圖片來源:Iberdrola



電力公司伊比德羅拉(Iberdrola)所建置,位在德國的 Baltic Eagle 離岸風場,於今(2023)年 4 月底海上工程旺季初始,成功安裝首座單樁水下基礎。這個里程碑也象徵 Baltic Eagle 風場的海上工程進度,自今年 2 月完成海上變電站平台建置後,即將進入核心階段。

另在該公司上個(4)月公布之 2023 年第一季的財報中,全球再生能源發電量較去年成長 11%,首季營收也較去年同期成長近 3成、稅前息前折舊攤銷前營收(EBITDA)成長 40%,達 40.6 億歐元,Iberdrola 表示,首季表現可謂相當亮眼。

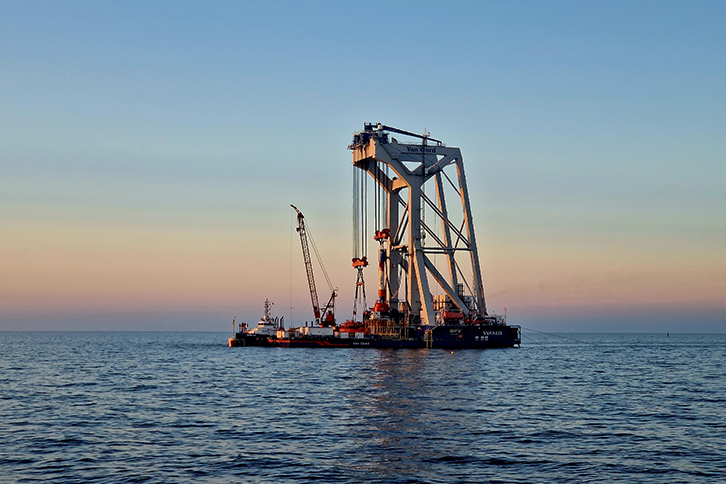

目前,Van Oord 船隊之離岸風電重載安裝船  Svane 在距離德國呂根島約 30 公里的離岸風場施工作業。Baltic Eagle 離岸風共計有 50 支單樁,每支重量約 1700~2000 噸,直徑 8.75~9 公尺、長度約 75~90公尺,這些大型的部件將在羅斯托克港組裝,之後運輸至風場進行安裝。

風機塔架轉接段則由今年 3 月開始逐漸運送至慕克蘭的儲存空間,之後將連接至單樁式水下基礎以及風機。Iberdrola 海上工程團隊預計,剩餘的單樁水下基礎將在本季全力施工,而陣列海纜也會在今年底前完成鋪設,風場建置如期進行。

Baltic Eagle 離岸風場為 Iberdrola 在德國第 2 座施工中的中型規模風場,總裝置容量為 476 MW,共裝設 50 座 9.53 MW 容量之風機。自 2022 年開始施工,預計在 2024 年完工商轉,完工後將能提供乾淨能源給超過 47 萬家戶使用,相當於每年可減少約 80 萬噸二氧化碳排放。

而 Baltic Eagle,與在同區域商轉中的 Wiking、規劃中的 Windanker 離岸風場同為 Iberdrola「波羅的海離岸風力樞紐」,3 座中型風場在 2026 年全面完工後,總裝置容量將超過 1 GW,並能吸引 37 億萬歐元的投資額。

Iberdrola 自 2021 年進入台灣市場,經過兩年多與在地市場和供應商的聯繫,將於今年角逐台灣區塊開發二期選商。Iberdrola 除了離岸風力,也參與多元的再生能源開發,包含水力、陸域風力、太陽能等,促進能源轉型、打造低碳經濟,目前已累積向全世界十幾個國家、超過一億人提供綠能。



延伸閱讀:Iberdrola 於 COP27 承諾:2030 年實現發售電碳中和

新聞來源:Iberdrola
