2021.11.15 - 海事工程

Boskalis台灣船隊新血預計在2022年初加入戰局 By 陳妍伶

根據Boskalis船隊半年度更新進度報告,Bokalift 2起重船預計在12月改裝完成,待吊臂安裝完成,Bokalift 2將在2022年初前往執行台灣彰芳西島離岸風場專案。



2019年8月,原定由Bokalift 2執行的589MW彰芳西島運輸安裝專案,將安裝62座管架式水下基礎及186支基樁;然而,工作期程延至今年7月初進行,於是改由Bokalift 1上陣執行。

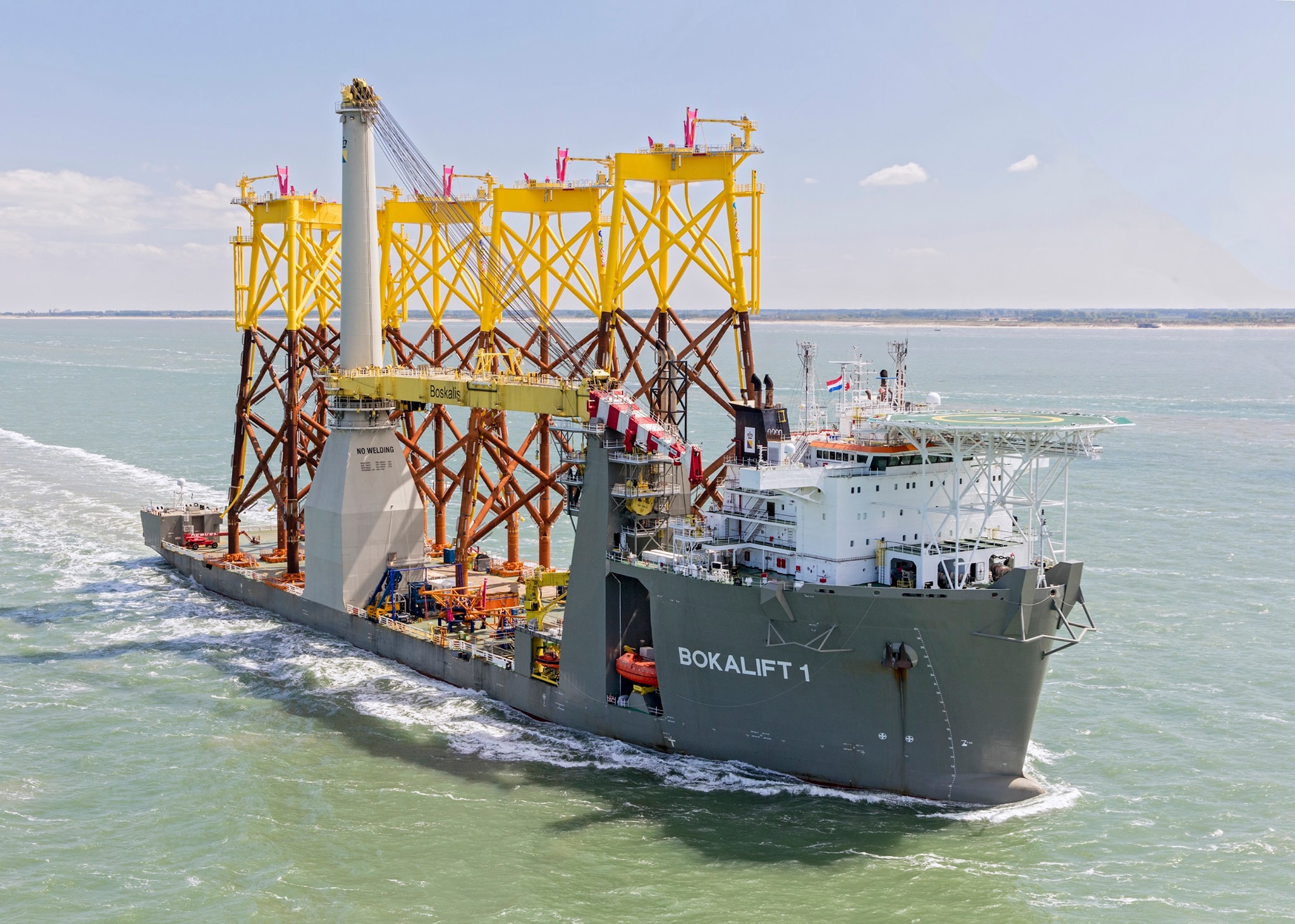

在第一階段安裝期間,Bokalift 1已完成48支基樁安裝作業,接下來,將由Bokalift 2接手未完成的安裝工程,並預計在2022年完工。



2020年5月起,Boskalis就在位於杜拜的Drydocks World將現有的鑽探船YAN改裝為Bokalift 2上。改裝範圍包括在船兩側製造及安裝9千噸的鋼塊以提升穩定性,以及安裝新的工作甲板。



完工後,Bokalift 2將擁有7,500平方米的甲板空間及能夠提昇超過100米結構的4,000噸全新旋轉起重機。



Boskalis表示,Bokalift 2在彰芳西島專案首次當場時,將搭載DP2的可容納150人,可安裝各種尺寸的離岸風機基礎,當然也適用於油氣及天然氣工程。



荷蘭Boskalis與成立於2019年7月的台灣樺聯海事工程有限公司成立合資公司,共同經營台灣離岸風電市場。



距彰化縣岸邊約15公里遠、總裝置容量589MW的彰芳西島風場由丹麥商哥本哈根基礎建設公司(CIP)及兩家台灣壽險業者所有。



原始新聞:
