2023.06.06 - 最新消息
允能風場傳出第三起滑樁案件
By
黃安鈺

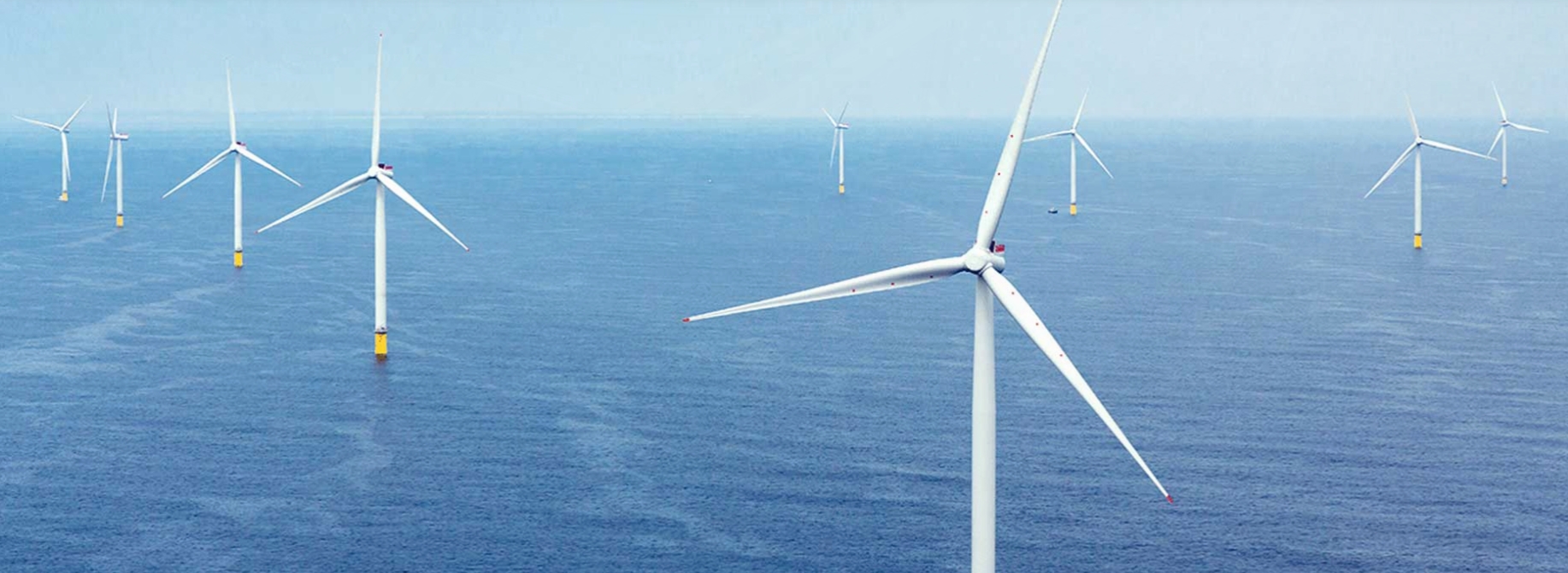

圖片來源:允能離岸風場官網截圖
根據業界消息,允能風場發生第三次滑樁意外,據傳為整根單樁沒入。允能風電表示,證實雲林允能離岸風場於 4 日發生工程滑樁。此事件未造成人員受傷,根據初步檢查,目前沒有設備損壞,亦無對周邊環境產生影響,詳細調查仍在進行中。
目前允能風電已成立專案小組進行調查並啟動根本原因分析程序(Root Cause Analysis),所有其他工作項目,例如轉接段與海底電纜的安裝作業都將照常進行。在完成全面評估之前,無法就此事給予更多資訊。
過去允能風場已有兩起的滑樁意外,首次為前(2021)年由 Sapura Energy Berhard 的 Sapura 3500 進行單樁水下基礎安裝工程初期的滑樁事故,接著則是於去(2022)年 7 月由阿布達比石油公司 NPCC(National Petroleum Construction Company) 部署之 DLS 4200 進行水下基礎安裝時所發生的單樁式水下基礎滑樁,導致單樁式水下基礎掉至海床。
允能一、二期風場總共 80 支風機,總裝置容量為 640 MW,截至目前專案團隊已安裝 28 座單樁式水下基礎,共 16 台離岸風機併入電網。過去因中間遇上新冠肺炎疫情、去年三級警戒及不良天氣等因素,申請計畫 2021 年底完工且併網的展延,能源局於今(2023)年 5 月表示,經來回補件審查過程,包含實際展延期,超出部分將挨罰,以扣除履約保證金作為懲罰(其保證金約新台幣 19.2 億元)。
允能在施工進度展延受罰之際,如今傳出第三起的滑樁案件,其建置進度及完工時程備受關注。
延伸閱讀:允能風場又傳打樁意外 為何台灣離岸風場三年發生三起打樁事故?
