2023.07.14 - 產業動態

世紀風電62座彰芳西島水下基礎提早完工 力拼 2023 年底風機試運轉 By 邱治諧

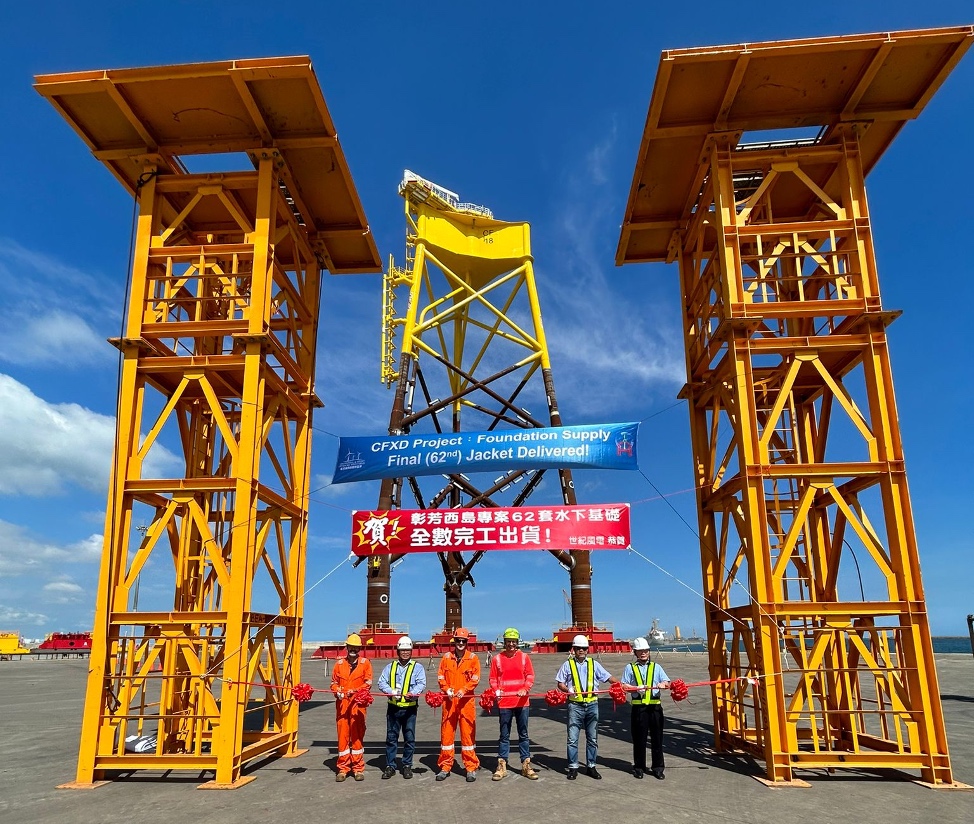

圖片來源:世紀離岸風電



世紀風電於今(14)日提早完成哥本哈根基礎建設基金(CIP)彰芳西島風場專案最後一座套管式水下基礎(Jacket Foundation)之交付及上船工作,62座彰芳西島風場專案之套管式水下基礎提早全數交貨完畢。

107 年 10 月,哥本哈根基礎建設基金(CIP)為完成離岸風電在地化,與世紀風電於簽下新台幣 165 億元的「離岸風電水下基礎合約」,預計將 CIP 彰芳及西島兩座離岸風場總裝置容量 600 MW,共 62 座水下基礎,將全數交由世紀集團負責,世紀風電也於 109 年收到正式開工通知起,即開始投入相關製造工作。歷經 4 年時間,CIP 也於 111 年 6 月宣布,臺灣在地製造,也是亞洲首兩座 9.5 MW 離岸風電水下基礎正式完工並出海安裝,彰芳西島風場也於當年 11 月成功發出首度電力。

世紀風電於 109 年起,即投入水下基礎相關製造工程,期間完成台北港廠房建廠工程、克服離岸風電套管式水下基礎連續生產之學習曲線、也成功達到每個月約4座套管式水下基礎產能之量產目標,並於今(14)日提早完工完成共 62 座套管式水下基礎之最後一座套管式水下基礎之交貨及上船工作。

世紀風電分別於 110 年 6 月及 111 年 12 月簽署台電二期風場專案及海龍風場專案共 124 支基樁及 52 座套管式水下基礎之合約,也於去(111)年配合各大開發商參與離岸風電第三階段第一期(115、116年併網風場),也將於今(112)年持續配合政府政策,協助各大開發商參與離岸風電第三階段第二期(117、118年併網風場)之投標工作。

彰芳西島風場由哥本哈根基礎建設基金(Copenhagen Infrastructure Partners,CIP)開發,風場位在彰化外海,於第二階段潛力場址遴選階段獲配 600 MW 併網容量,並在 2020 年 2 月完成融資到位、正式進入建設階段。該風場安裝 62 座 Vestas V174-9.5 MW 風機,預計於今(2023)年底完成所有風機安裝及試運轉。
